ERP de gestion de projet : relier le planning à la marge, pas seulement aux tâches

Éloïse Clerval-Renard 7 min de lecture
ERP gestion de projet : planning relié à la marge

Un ERP de gestion de projet relie les activités des équipes aux ressources mobilisées, aux dépenses et à la facturation. Contrairement à un simple outil de tâches, il permet de suivre ce qu’un projet consomme et ce qu’il rapporte. Son intérêt apparaît lorsque les plannings, les feuilles de temps et les données financières ne suffisent plus, séparément, à éclairer les décisions.

Pour choisir une solution adaptée, il faut donc regarder au-delà du diagramme de Gantt : la continuité entre prévision, exécution et résultat financier est le véritable critère.

Du suivi des tâches au pilotage économique du projet

Un ERP, ou progiciel de gestion intégré, rassemble plusieurs fonctions de l’entreprise autour de données communes. Appliqué à la gestion de projet, il rapproche les clients, les contrats, les équipes, les budgets, les achats et les éléments de facturation. Le périmètre exact dépend toutefois des modules et des intégrations proposés.

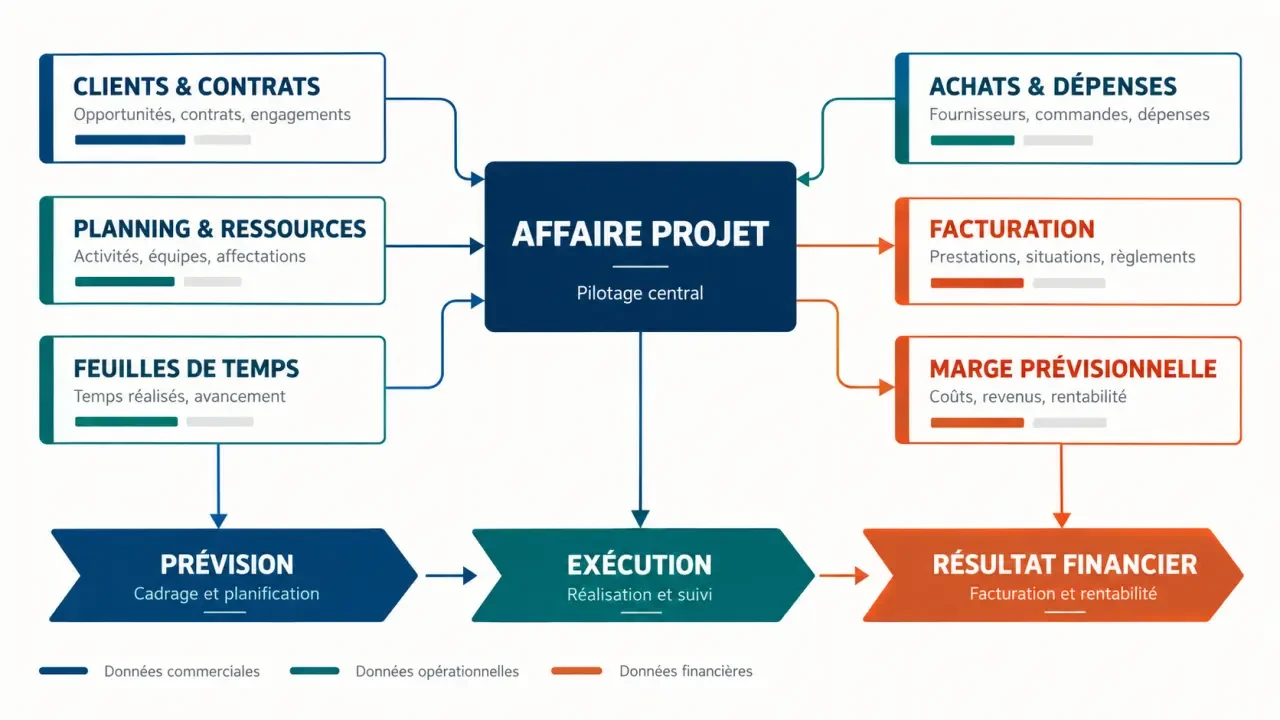

Schéma du fonctionnement d’un ERP de gestion de projet reliant ressources, temps, coûts et facturation
Schéma du fonctionnement d’un ERP de gestion de projet reliant ressources, temps, coûts et facturation

Il ne faut pas confondre un ERP pour gérer les projets avec un projet de déploiement ERP. Le premier désigne un outil de pilotage ; le second, le chantier nécessaire à son installation dans l’entreprise.

Type d’outil Question principale Point à vérifier
Gestion de tâches Qui doit faire quoi ? Profondeur du suivi budgétaire, souvent limitée
Logiciel de planning Quand réaliser le travail et avec quelles ressources ? Lien avec les coûts réels et la facturation
ERP de gestion de projet Quels moyens engager et quel résultat économique prévoir ? Couverture métier et continuité des données entre modules

Une petite équipe peut très bien fonctionner avec un outil de tâches. L’ERP devient pertinent lorsque plusieurs projets partagent les mêmes compétences, que les informations sont ressaisies ou que la marge n’est connue qu’après la clôture. Dans une société de conseil, un bureau d’études ou une entreprise de services, ces difficultés peuvent rendre les arbitrages particulièrement délicats.

Relier ressources, temps et coûts sans perdre le fil

Planifier selon la capacité réellement disponible

Un planning utile ne juxtapose pas seulement des dates. Il confronte la charge prévue aux disponibilités, aux compétences et aux engagements déjà pris. La vision multi-projets permet notamment de repérer un spécialiste affecté simultanément à plusieurs missions, même lorsque chaque chef de projet considère son propre calendrier comme réaliste.

Vérifiez la gestion des absences, des affectations provisoires et du travail interne. Un taux d’occupation élevé ne signifie pas automatiquement une bonne performance : il peut masquer une surcharge ou ne laisser aucune place aux imprévus.

Transformer les temps saisis en prévision financière

Le suivi des temps passés rapproche l’effort consommé de l’effort prévu. Selon les usages, la saisie peut se faire à l’heure, en jours ou en fractions de journée. L’essentiel est d’adopter une granularité exploitable, sans imposer aux collaborateurs un niveau de détail qui décourage la déclaration.

Pour piloter la rentabilité, l’ERP doit aussi prendre en compte les coûts internes, les achats et la sous-traitance selon les règles retenues par l’entreprise. Le coût déjà constaté ne suffit pas : il faut estimer le reste à faire. Une mission peut sembler conforme au budget tout en nécessitant encore une quantité importante de travail.

Construire un référentiel qui évite les rapprochements manuels

Le référentiel projet joue le rôle d’un aimant : un identifiant commun doit permettre de rattacher un temps saisi, une commande fournisseur et une facture à la même affaire. Si chaque service crée ses propres codes, les informations restent difficiles à rapprocher, même dans un outil unique. Lors d’une démonstration, demandez à suivre une dépense depuis son engagement jusqu’au tableau de marge : cette traçabilité révèle davantage que la seule apparence du tableau de bord.

Donner à chaque métier les informations nécessaires pour agir

La centralisation n’impose pas un écran identique à tous. Le collaborateur doit retrouver ses affectations et déclarer son activité facilement. Le chef de projet suit les jalons, les écarts et le reste à faire. Le responsable de ressources arbitre les disponibilités, tandis que la direction financière rapproche les engagements, les coûts et les revenus.

La direction des opérations a besoin d’une vision du portefeuille de projets : missions en difficulté, capacité à accepter une nouvelle commande, dépendance à certaines compétences. La DSI, de son côté, examine les interfaces, les droits d’accès et les conditions d’exploitation.

  • Charge et capacité : repérer les surcharges par équipe, période ou compétence.
  • Avancement et échéances : identifier les jalons menacés et leurs dépendances.
  • Budget et reste à faire : anticiper le coût à terminaison.
  • Marge prévisionnelle : éclairer les décisions de réaffectation ou de renégociation.

Ces indicateurs doivent partager des définitions explicites. Un pourcentage d’avancement calculé sur les heures consommées ne mesure pas nécessairement les livrables terminés. De même, une vision dite « en temps réel » reste tributaire de la fréquence de saisie et de validation des informations.

Par exemple, si une mission au forfait prend du retard, le chef de projet doit pouvoir réévaluer l’effort restant. Le manager peut alors tester une réaffectation et la direction en mesurer l’effet sur la marge, plutôt que découvrir le dépassement après livraison.

Comparer les solutions sur un scénario métier, pas sur une liste de modules

Un cahier des charges efficace décrit vos processus et vos exceptions. Préparez un cas représentatif : création d’une affaire, affectation d’une équipe, saisie des temps, achat externe, changement de périmètre puis facturation. Demandez aux éditeurs de dérouler ce même scénario pour rendre les démonstrations comparables.

  • Adéquation métier : forfait, régie, jalons de facturation, sous-traitance et gestion multi-entités selon vos besoins.
  • Intégration : échanges avec la comptabilité, le CRM, les outils RH ou les logiciels techniques conservés.
  • Ergonomie : simplicité des actions fréquentes et lisibilité des alertes.
  • Gouvernance : droits par rôle, historique des modifications et validation des données sensibles.
  • Évolutivité : paramétrage, exports et possibilités de récupération des données.

Une solution SaaS, accessible comme service hébergé, peut simplifier certains aspects de l’exploitation. Elle ne dispense pas de vérifier l’hébergement, les sauvegardes, les engagements de disponibilité et la réversibilité. Examinez aussi les conséquences des mises à jour sur les intégrations.

Enfin, comparez le coût total, pas seulement l’abonnement : paramétrage, migration, interfaces, formation, support et mobilisation interne. Distinguez ce qui relève du standard, du paramétrage ou d’un développement spécifique. Une personnalisation importante peut entraîner davantage de maintenance.

Déployer progressivement pour obtenir des données fiables

Le déploiement commence par des règles communes : qui crée un projet, qui valide les temps, qui actualise le budget et qui peut consulter les marges ? Sans responsabilités claires, l’ERP risque simplement de centraliser des pratiques contradictoires.

  1. Cadrer : définir les objectifs, le périmètre initial et les responsables métier.
  2. Préparer : nettoyer les référentiels et sélectionner les données à reprendre.
  3. Paramétrer : configurer les circuits de validation, les droits et les règles de calcul.
  4. Tester : réaliser une recette utilisateur sur des cas courants et des exceptions.
  5. Accompagner : former par rôle, démarrer sur un périmètre maîtrisé et organiser le support.

Le calendrier peut aller de quelques mois à plus d’un an selon le périmètre, les interfaces et la complexité de la reprise des données. Clarifiez les responsabilités respectives de l’éditeur, de l’intégrateur et des équipes internes avant de vous engager.

Après le démarrage, surveillez les temps non saisis, les données corrigées et les fichiers parallèles encore utilisés. Ces signaux montrent où simplifier les pratiques. Un ERP de gestion de projet apporte de la valeur lorsque les équipes l’alimentent régulièrement et que ses informations servent effectivement à décider.
